混凝土工程量怎么算?赶紧来学习吧!
2018-08-03
1、定额分项工程划分
按构件种类分为现浇混凝土的基础、柱、梁、墙、板、楼梯、明沟、散水和其他构件;
预制的桩、柱、梁、屋架、板、楼梯、和其他构件;
还应考虑其他因素列项计算,如钜性柱与异性柱、混凝土强度等级、钢筋种类与规格等。

2、混凝土工程量的计算规定
混凝土:
(1)混凝土的工作内容包括:筛沙子、筛洗石子、后台运输、搅拌,前台运输、清理、润湿模板、浇灌、捣固、养护等工作。
(2)毛石混凝土是指毛石占凝混凝土体积20%计算的。如设计不同时,可以换算。
(3)小型混凝土构件指单件体积在0.05平方米以内的未列出定额项目的构件。
(4)预制构件厂生产的构件,在混凝土定额项目中考虑了预制内构件运输、堆放、码垛、装车运出等的工作内容。
(5)构筑物混凝土按构件选用相应的定额项目。
(6)轻板框架的混凝土梅花桩按预制异形柱;叠合梁按预制异性梁;楼梯段和整间大楼版按相应的预制构件定额项目计算。
(7)现浇钢筋混凝土土柱、墙定额项目,均按规范规定综合了底部灌注1:2水泥砂浆的用量。
3、基础混凝土计算
1、设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。
2、基础。
有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算。超过4:1时,其基础底按板式基础计算,以上部分按墙计算。箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套相应定额项目。
设备基础除块体以外,其他类型设备基础分别按基础、梁、柱、板、墙等有关规定计算,套相应的定额项目计算。
4、柱混凝土计算

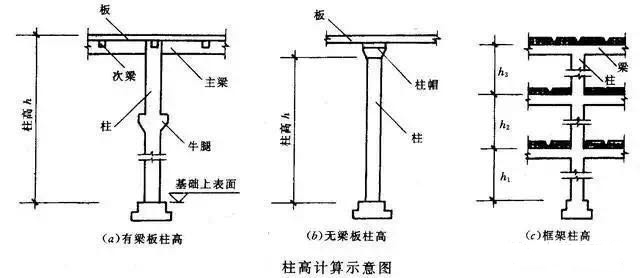

按图示断面尺寸乘以柱高以m3计算。柱高按下列规定确定。
有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
框架柱的柱高应自柱基上表面(或从楼层的楼板上表面)算至上一层楼板上表面,无楼层者,从柱基上表面至柱顶。

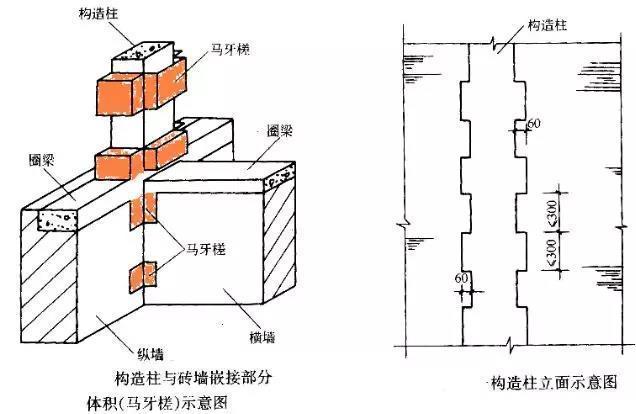

构造柱按全高计算,与砖墙嵌接部分的体积并入柱身体积内计算。
依附柱上的牛腿,并入柱身体积内计算。柱计算公式:V=SH
(注意:构造柱截面积计算。)

5、梁混凝土计算

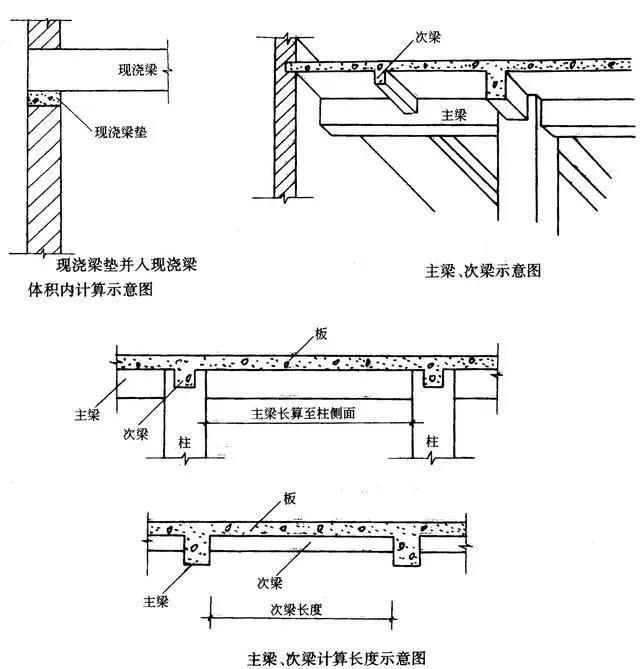

按图示断面尺寸乘以梁长以m3计算,梁长按下列规定确定:
梁与柱连接时,梁长算至柱侧面;
主梁与次梁连接时,次梁长算至主梁侧面。
梁与混凝土墙连接时,梁长算至混凝土墙的侧面。伸入墙内梁头,梁垫体积并入梁体积内计算。

梁计算公式:
(1)过梁:V=SL
①现浇过梁 :L=门窗洞口宽度+500㎜
②预制过梁
门窗洞口宽度>1500㎜ L=门窗洞口宽度+720㎜
门窗洞口宽度≤1500㎜ L=门窗洞口宽度+480㎜
(2)圈梁: V=SL
①圈梁截面:注意L形截面计算
②圈梁长度:外墙上按外墙中心线长计算,内墙上按内墙净长线计算。
(3)单梁、井子梁、框架梁: V=SL
伸入墙内的梁头和梁垫并入梁体积内计算;梁与柱相连时,梁长算至柱侧面;主梁与次梁相连时,次梁长算至主梁侧面。
(4)挑梁:伸入墙内部分并入圈梁计算。
6、板混凝土计算
按面积乘以板厚以m3计算,其中:
有梁板包括主、次梁与板,按梁板体积之和计算。
无梁板按板和柱帽体积之和计算。
平板按板实体体积计算。
现浇挑檐天沟与板(包括屋面板、楼板)连接时,以外墙为分界线,与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙边线以外或梁外边线以外为挑檐天沟。
各类板伸入墙内的板头并入板体积内计算。
预制板补现浇板缝时(现浇板带),按平板计算。
7、墙混凝土计算
按图示中心线长度乘以墙高及厚度以m3计算,应扣除门窗洞口及0.3 m3以外孔洞的体积,墙垛及突出部分并入墙体积内计算。
8、其他混凝土计算

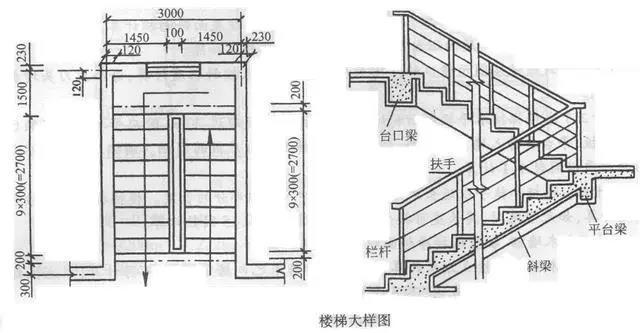

整体楼梯包括楼梯踏步、休息平台、平台梁、斜梁及楼梯的连接梁,按水平投影面积计算,不扣除宽度小于500mm的楼梯井,伸入墙内部分不另增加。
阳台、雨篷(悬挑板),按伸出外墙的水平投影面积计算,伸出外墙的牛腿不另计算。带反挑檐的雨篷按展开面积并入雨篷内计算。

S=(3.0-0.12*2)*(2.7+0.2+1.5-0.12)
9、预制构件混凝土计算
1、预制砼工程量均按图示实体体积以m3计算,不扣除构件内钢筋,铁件及小于300mm×300mm以内孔洞面积。(空心板的孔洞体积应扣除)
2、预制桩按桩全长(包括桩尖)乘以桩断面(空心桩应扣除孔洞体积)以m3计算。
3、砼与钢杆件组合的构件,砼部分按构件实体积以m3计算,钢构件部分按吨计算,分别套相应的定额项目。
素材来源:建筑云学院
